Migrare verso un nuovo ERP: ripresa dei dati e calendario nelle PMI svizzere
Una migrazione ERP impegna l'affidabilità dei processi finanziari, commerciali e logistici.
Perché la ripresa dei dati condiziona il calendario di una migrazione ERP nelle PMI svizzere
Una migrazione ERP impegna l'affidabilità dei processi finanziari, commerciali e logistici. Non si limita a un trasferimento tecnico: richiede di comprendere le regole aziendali, di consolidare più fonti e di gestire i rischi operativi. In caso contrario, interruzioni dell'attività ed errori contabili sono in agguato.
L'ambito definito fissa l'estensione del progetto e, di conseguenza, il calendario. Concentrandosi esclusivamente sui dati essenziali, la PMI riduce la dimensione dei database da migrare, accelera l'estrazione e il caricamento e limita i costi associati.
Per un ambito standard, una migrazione ERP in una PMI costa tra 25'000 e 80'000 CHF. L'implementazione dura da 4 a 16 settimane a seconda del pacchetto scelto, presso un integratore certificato.
La pressione è reale: l'85% delle aziende stima che il proprio software di gestione attuale limiti direttamente la capacità di crescita. Questo dato proviene da uno studio Gartner citato da Infoteam Business Solutions.
Delimitare i dati da riprendere invece di migrare tutto
L'ambito copre i set di dati indispensabili ai processi contabili, alle risorse umane, alla logistica e alla gestione clienti/fornitori. Viene convalidato dagli utenti chiave e dalla direzione per garantire una copertura sufficiente dei bisogni.
Uno strumento di migrazione verso blue office, ad esempio, riprende clienti e fornitori, articoli, dati di base, nonché preventivi, ordini e fatture.
Migrare tutto non è un obiettivo. Trasferire storici obsoleti appesantisce i database, rallenta l'estrazione e aumenta i costi. I dati più vecchi possono essere consolidati in una piattaforma di archiviazione dedicata, esterna all'ERP di destinazione.
La conservazione normativa entra in gioco nella riflessione. Gli obblighi legali, fiscali e settoriali possono imporre di conservare determinati storici oltre la loro durata di vita operativa. Un'istituzione pubblica svizzera ha dovuto decidere: archiviare dieci anni di storico fatturazione nel nuovo ERP o conservarlo separatamente.

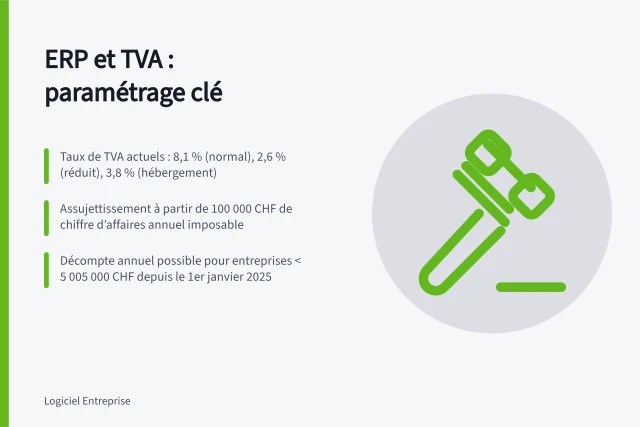

Diversi dati svizzeri presentano specificità da verificare nella parametrizzazione: IVA a tre aliquote (8,1%, 3,8%, 2,6%) con metodo effettivo e DDTN, formulario AFC, fattura QR con QR-IBAN e QR Code, imposta alla fonte cantonale e piano dei conti per PMI (Kontenplan).
La paga aggiunge i propri formati: dichiarazione dei salari in XML 4.0 richiesta dalle casse AVS, certificato di salario (formulario 11) e gestione delle casse pensioni con le tassi LPP per fascia d'età.
Auditare e pulire l'esistente prima di qualsiasi ripresa
L'audit dell'esistente inizia con la mappatura delle fonti, dei formati e delle dipendenze funzionali. Questa fase mette in sicurezza il passaggio al nuovo sistema e rivela le ridondanze.
Prima di qualsiasi ripresa, è necessario pulire e verificare i dati esistenti, in particolare per eliminare ciò che non deve essere ripreso. Un database risanato riduce il volume da migrare e le correzioni post-migrazione.
L'audit copre i processi, i dati e gli strumenti terzi, nonché i bisogni degli utenti. Include quanto oggi viene gestito fuori dall'ERP, in file Excel o in software isolati.
Il mapping ETL deve rimanere tracciabile: ogni campo sorgente è collegato a un campo target con le relative regole di trasformazione. Questa tracciabilità permette di controllare la coerenza dopo il caricamento.
Scegliere una strategia di ripresa: migrazione completa, parziale o archivi separati
Si delineano tre opzioni: migrare tutto, migrare un ambito ridotto archiviando il resto, oppure conservare uno storico interrogabile al di fuori dell'ERP target. La scelta dipende dalle dimensioni dell'azienda e dalla profondità del suo storico.
Per una PMI con meno di 50 dipendenti, l'approccio all-in-one di un unico fornitore è quasi sempre più economico e affidabile rispetto all'assemblaggio di software specializzati. Quest'ultimo moltiplica i costi di integrazione e i rischi di desincronizzazione.
In Svizzera, gli approcci ibridi dominano: il 57% delle aziende intervistate nello studio SAP 2026 di Valantic opta per varianti Extended Brownfield o Bluefield. Contro il 47% in Germania e il 36% in Austria.
Il cloud privato è la destinazione privilegiata: il 75% delle aziende svizzere di questo studio sceglie SAP Cloud ERP Private, contro il 64% in Germania e il 56% in Austria. Lo sfruttamento nel proprio data center è diventato marginale.
Sul ritmo, il 32% delle aziende svizzere intervistate ha già completato la transizione verso S/4HANA, contro il 28% in Germania e il 25% in Austria. Il 37% è in corso.
Scelte strategiche nella migrazione ERP: approcci comparati (Svizzera)
- Migrazione parziale + archivi separati
- Per storici antichi o normativi non operativi
- Approccio ibrido (Extended Brownfield / Bluefield)
- Scelto dal 57% delle aziende svizzere (vs 47% in Germania)
- Cloud privato (SAP Cloud ERP Private)
- Preferito dal 75% delle aziende svizzere
Indicatori chiave della migrazione ERP in Svizzera
- 32%PMI che hanno completato la transizione S/4HANA
- 37%PMI in corso di migrazione S/4HANA
Vantaggi e rischi del migrare tutto vs archiviare parzialmente
- Migrare tuttoPro: integrazione unica, minori costi di integrazione. Contro: volume elevato, rischio di rallentamento, carico di manutenzione
- Archiviare separatamentePro: prestazioni ottimali, rispetto degli obblighi di conservazione. Contro: complessità di accesso allo storico, necessità di una piattaforma dedicata
Costruire un calendario realistico: dalla diagnosi al switch-over
Un pianificazione a ritroso tipo concatena quattro fasi: analisi della struttura dei dati esistente, migrazione di test, migrazione produttiva dopo approvazione, poi controllo finale. Ogni fase produce un deliverable verificabile.
La migrazione di test interviene prima della presa in carico finale. L'integratore verifica che tutti i dati siano trasferiti correttamente e completamente e che l'interruzione dell'attività rimanga minima.
Le durate pubblicate per una PMI vanno da 4 a 16 settimane a seconda del pacchetto scelto. Viene citato un esempio documentato di migrazione riuscita in tre mesi.
Il calendario deve evitare i periodi di chiusura contabile, di conteggio IVA e di elaborazione salari. Sono i momenti in cui i team sono meno disponibili per testare e convalidare.
Alcune scadenze sono imposte dall'esterno: la fine del supporto di BusPro, prevista per fine 2026. Costringe molte aziende a pianificare la propria migrazione in una finestra temporale definita.
Testare la ripresa e convalidare i dati con le funzioni aziendali
Il collaudo non si limita al conteggio delle righe. Confronta i dati sorgente e target sui set critici, con controlli di coerenza definiti in anticipo e un risultato atteso per ogni controllo.
I test devono essere convalidati dalle funzioni aziendali, non solo dall'IT. Sono loro a riscontrare le discrepanze nei processi quotidiani, prima che lo switch-over cristallizzi gli errori.
La migrazione produttiva avviene solo dopo l'approvazione dei test. Il controllo finale viene effettuato successivamente con l'azienda, per confermare che la migrazione sia completa e riuscita.
Fissare criteri di go/no-go prima dello switch-over evita di convalidare sotto pressione il giorno X. Se un controllo critico fallisce, la migrazione viene rinviata piuttosto che degradata.
Pilotare il progetto e coinvolgere i team senza rompere il calendario
Uno sponsor esecutivo porta le decisioni arbitrali, un project manager pilota quotidianamente e gli utenti chiave fungono da relais tra l'integratore e i collaboratori.
Gli utenti chiave devono padroneggiare i processi aziendali, saper proiettarsi in un nuovo strumento ed essere propositivi. La loro pianificazione viene adattata, poiché il carico varia fortemente a seconda delle fasi del progetto.
La governance si pilota tramite indicatori, con test convalidati e un approccio metodico formalizzato dall'inizio alla fine.
Trascurare la gestione del cambiamento provoca resistenze e ritardi. L'adozione di un ERP modifica il modo di lavorare dei dipendenti e il budget deve prevedere la loro formazione.
Evitare le trappole classiche: pianificazione vaga, budget sottostimato, resistenza al cambiamento
Errore frequente: lanciarsi senza un audit completo dei processi interni. Senza questa fase, l'azienda non sa quali funzionalità siano realmente essenziali né quali processi migliorare.
Altra trappola: scegliere un ERP in base alla sua popolarità o alla reputazione del suo editore, senza tenere conto dei propri bisogni. Ci si ritrova con una soluzione troppo complessa o troppo semplicistica, che richiede una personalizzazione costosa.
Budget sottostimato: oltre all'acquisto del software, bisogna quantificare la formazione, la personalizzazione, il supporto, la migrazione dei dati e l'integrazione con i sistemi esistenti. Un margine deve coprire gli aggiustamenti in corso d'opera.
Contromisura concreta: pulire e verificare i dati esistenti prima della migrazione. Far convalidare l'ambito dagli utenti chiave e dalla direzione.
Un esempio documentato di migrazione riuscita in tre mesi mostra che un ambito contenuto e fasi formalizzate restano compatibili con una PMI.
Checklist finale per una migrazione ERP controllata nelle PMI svizzere
Ambito: riprendere solo i dati indispensabili ai processi correnti, convalidare la lista con gli utenti chiave e la direzione, documentare la decisione di archiviazione degli storici soggetti a conservazione e verificare i formati IVA, fattura QR e salari.
Calendario: analisi, migrazione di test, convalida, migrazione produttiva e controllo finale, evitando le chiusure e le scadenze IVA e salari.
Governance: sponsor esecutivo identificato, utenti chiave con pianificazione adattata, test convalidati dalle funzioni aziendali e monitoraggio tramite indicatori.
Budget: software, formazione, personalizzazione, supporto, migrazione e integrazione, con un margine per imprevisti. La forbice 25'000–80'000 CHF serve come riferimento per un ambito standard.
Prossima azione: chiedere all'integratore di dettagliare la tracciabilità del mapping e le fasi di test. Utilizzare una checklist di domande da porre prima di confrontare le offerte.
Checklist finale per una migrazione ERP controllata nelle PMI svizzere
- Definire un ambito ridotto ai dati essenzialiConvalidare con utenti chiave e direzione
- Verificare le specificità localiIVA a tre aliquote, fattura QR, salario XML 4.0, imposta cantonale
- Evitare i periodi criticiChiusure contabili, IVA, salari
- Coinvolgere le funzioni aziendali fin dai testConvalida da parte degli utenti finali, non solo IT
- Prevedere un margine di budgetPer formazione, personalizzazione, imprevisti
